Aller Anfang ist schwer ... ;-)


Im November 2024 bestellte ich bei konzept-bahnen.de eine Modelleisenbahn nach meinen Vorgaben.

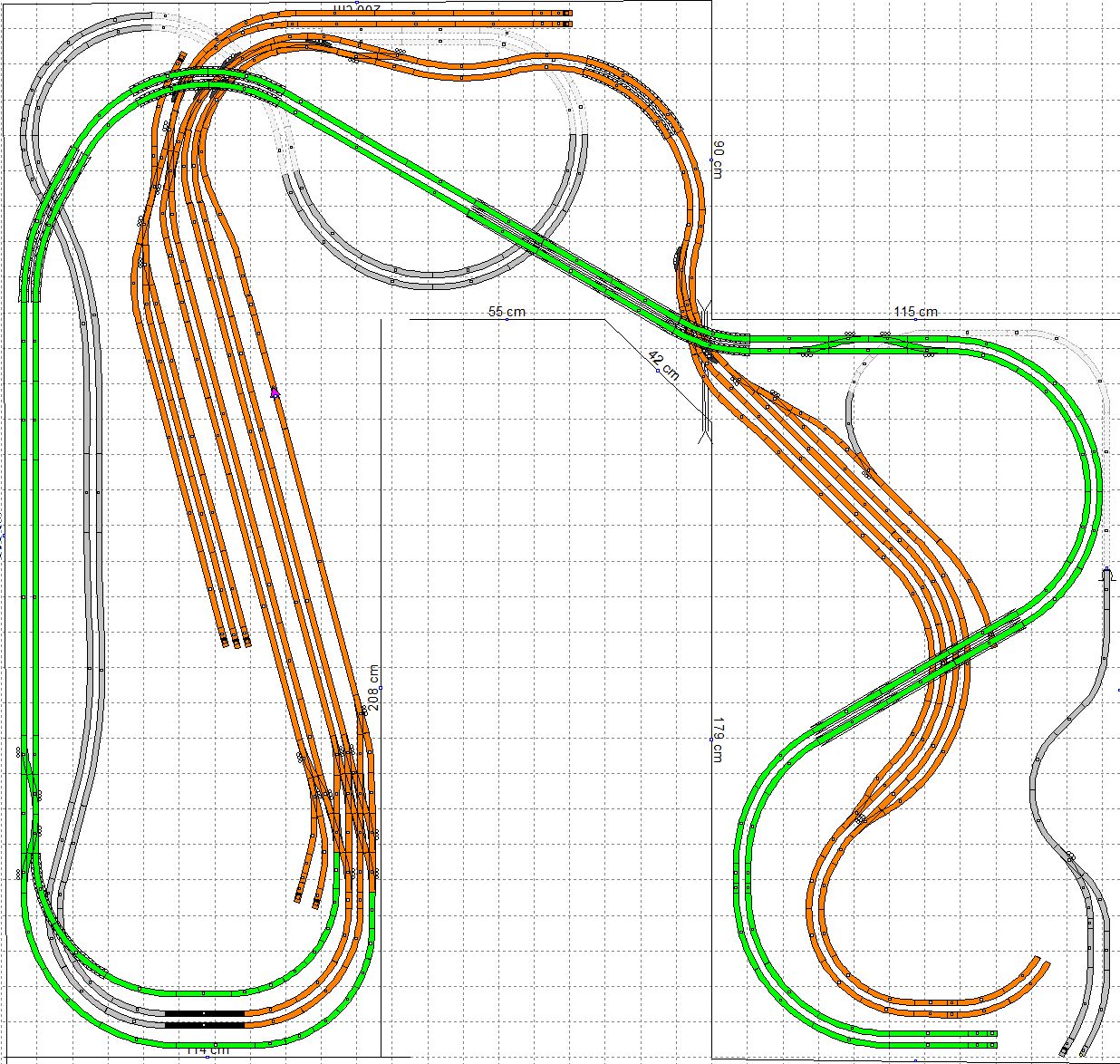

Hier die grobe Übersicht (Es sind nur sichtbare Strecken dargestellt).



Am 21.Juni 2025 war es dann endlich soweit, ich konnte die Anlage bei Herrn Binder (konzept-bahnen.de) abholen. Er hatte sie komplett zusammengesteckt, sodass ich den gesamten Aufbau betrachten konnte ... es war ein überwältigender Eindruck.



Nach ca einer Stunde war alles auseinander genommen und im Kofferraum verstaut .. am Folgetag ging es dann nach Hause.
Und da lag er nun, dieser "Haufen" an Holz ...


Es folgt jetzt der chronologische Bericht über den Aufbau der Anlage ...

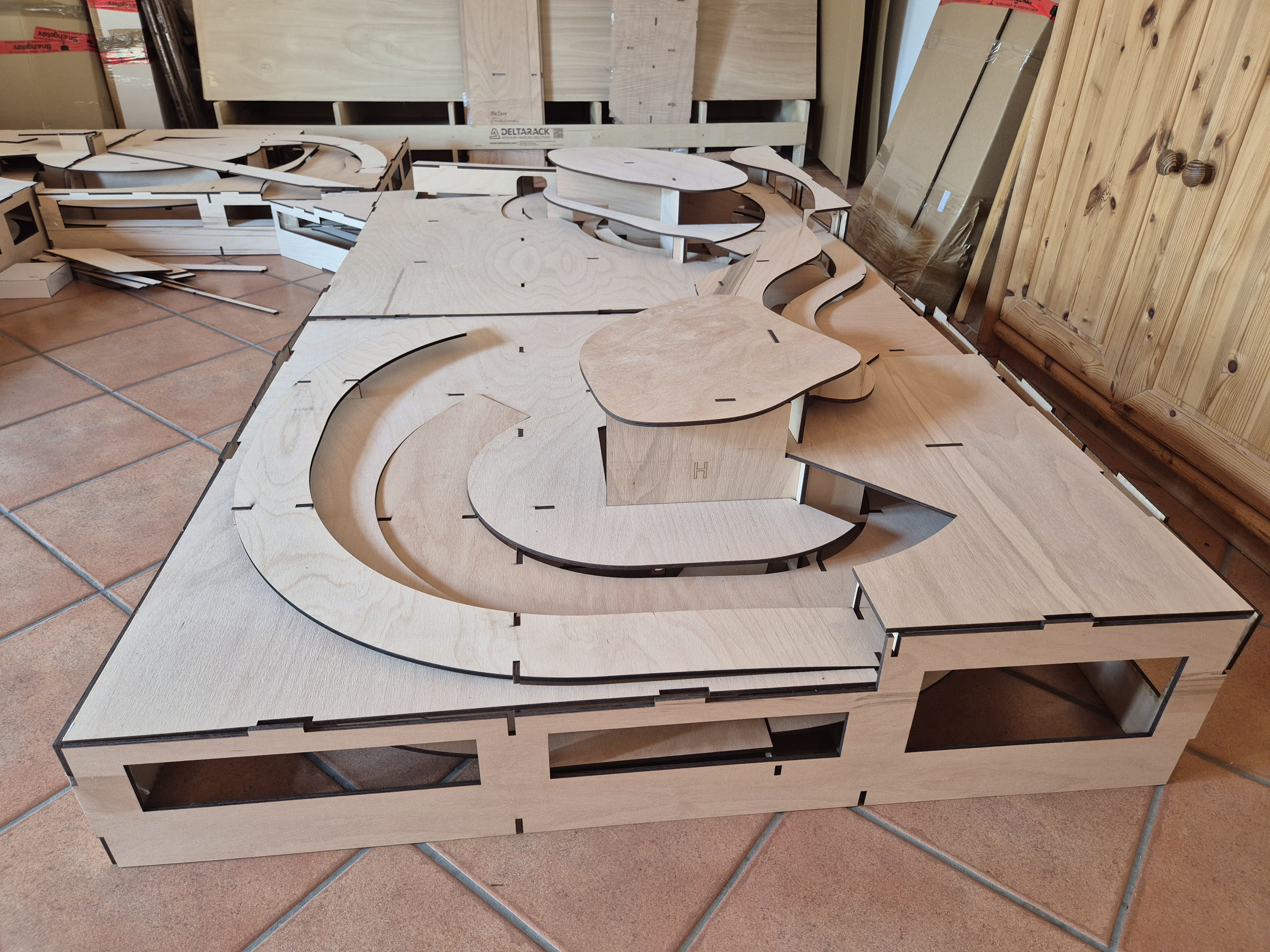

22.Juni 2025
Rückreise vom Chiemsee, im Kofferraum die komplette MoBa als Bausatz

23.Juni 2025

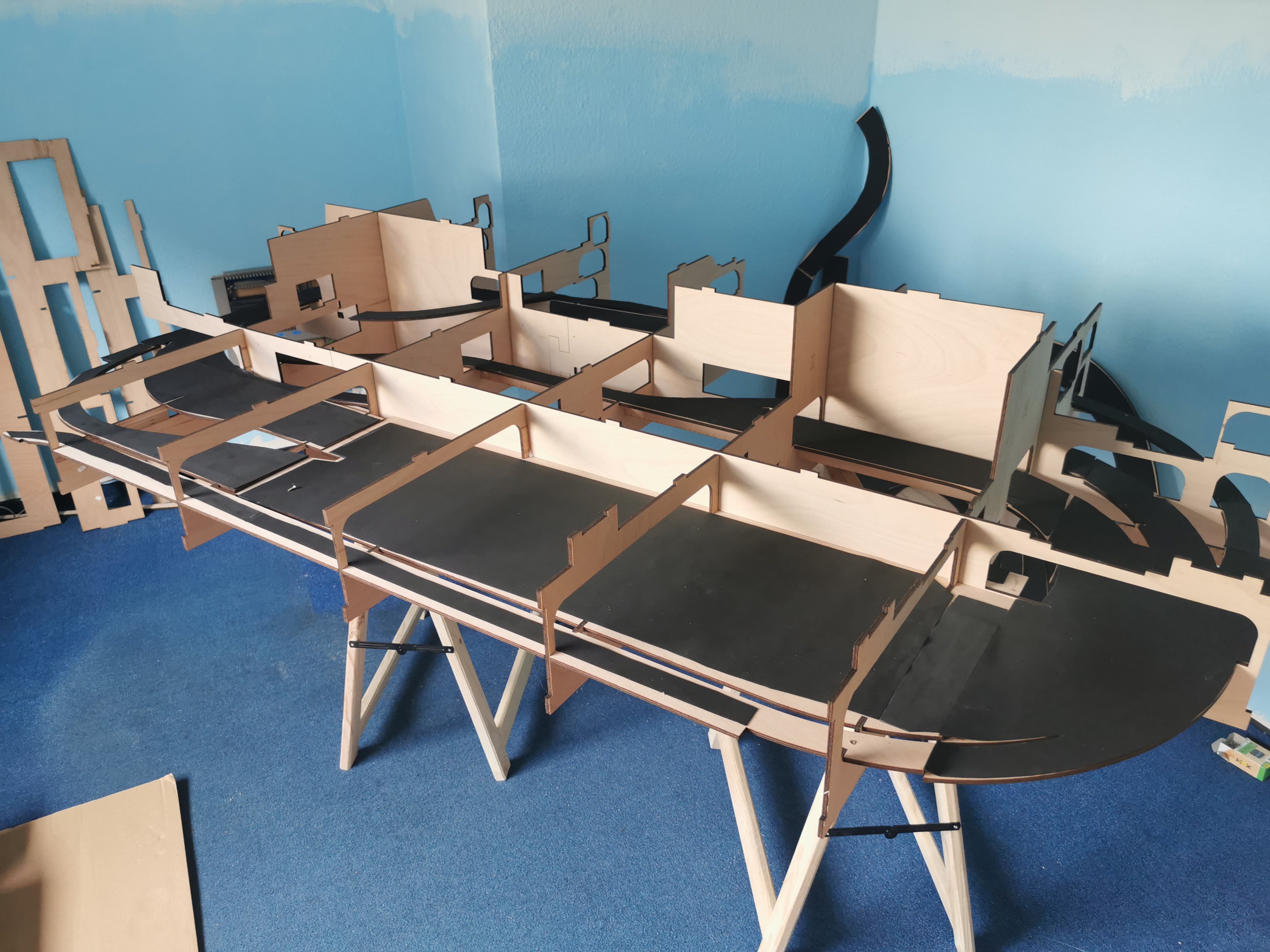

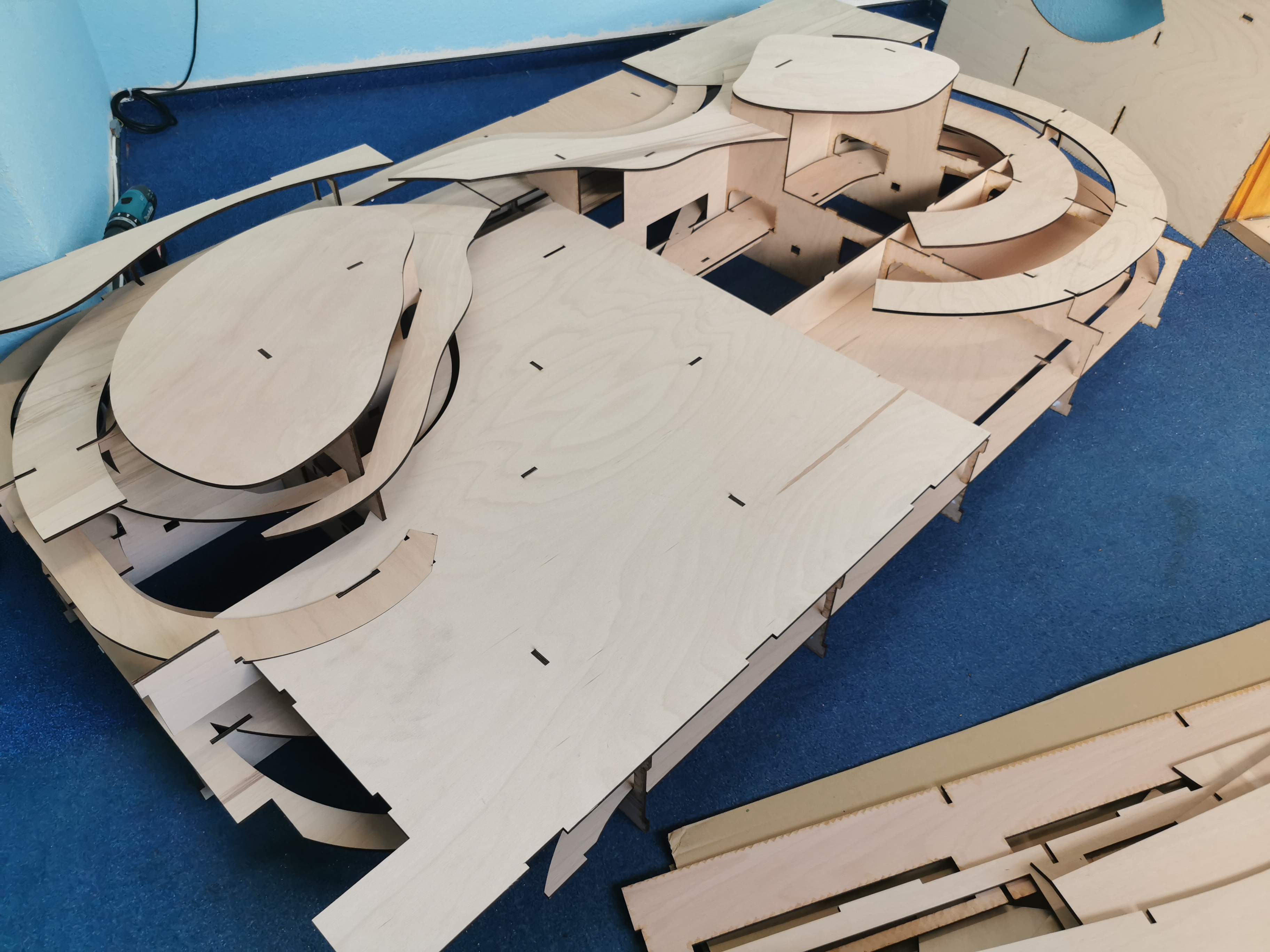

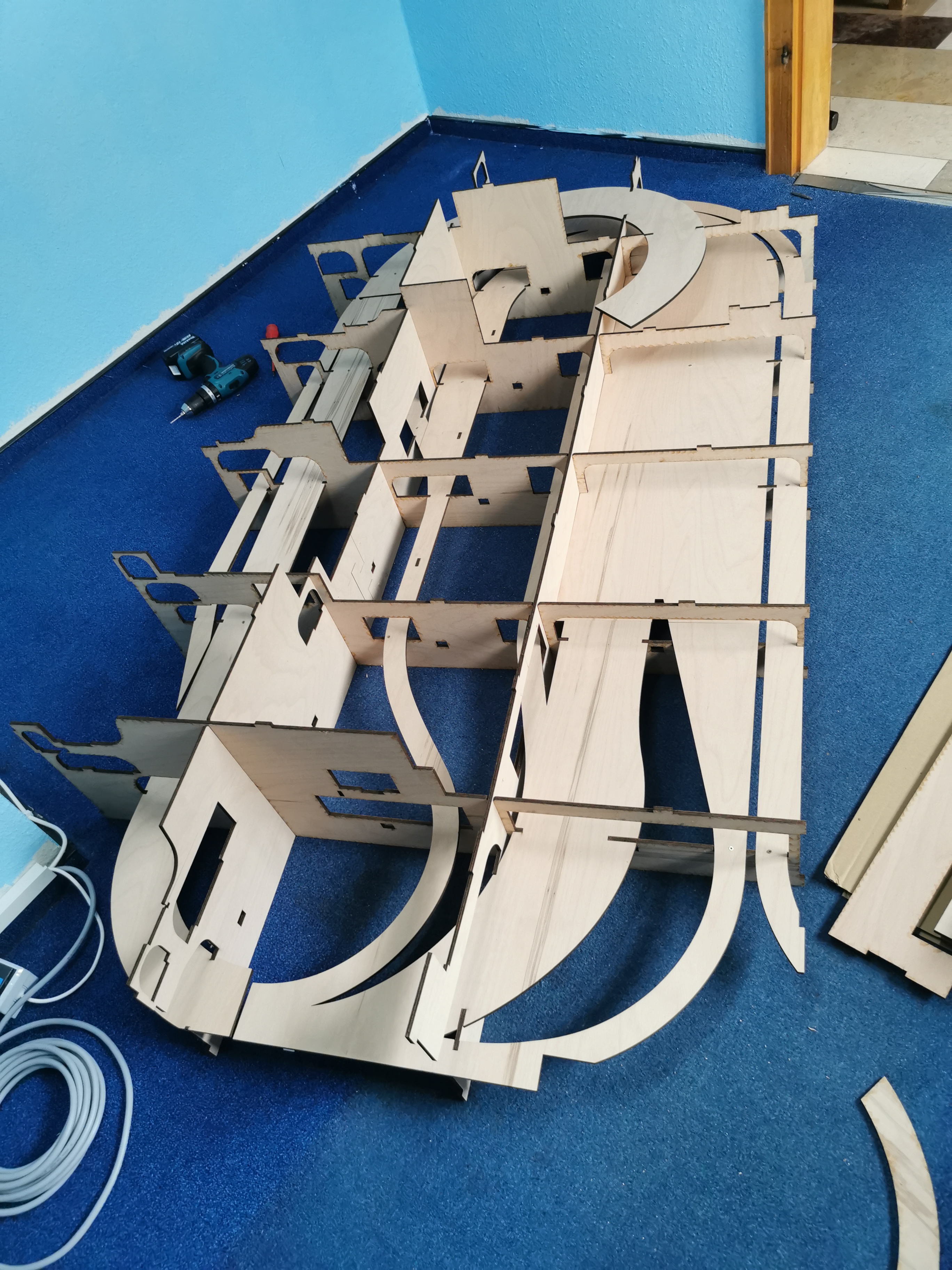

Zunächst mal Teil 4 probeweise auf dem Fussboden zusammenstecken, nach ca 1 Stunde ist alles fertig. Es passt alles perfekt.

Anschliessend die ersten Gummimatten ausgeschnitten und auf die Trassenbretter geklebt.

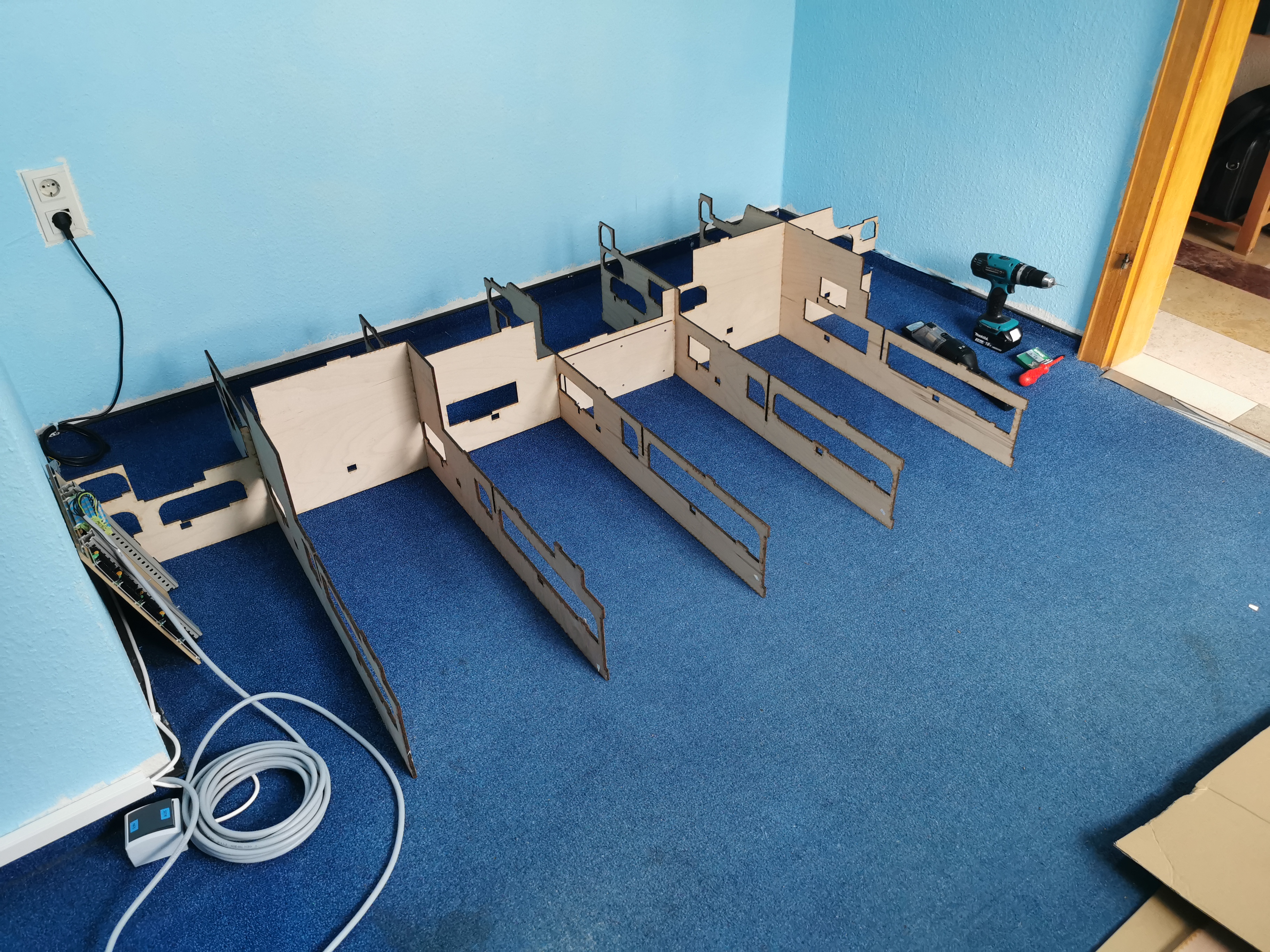

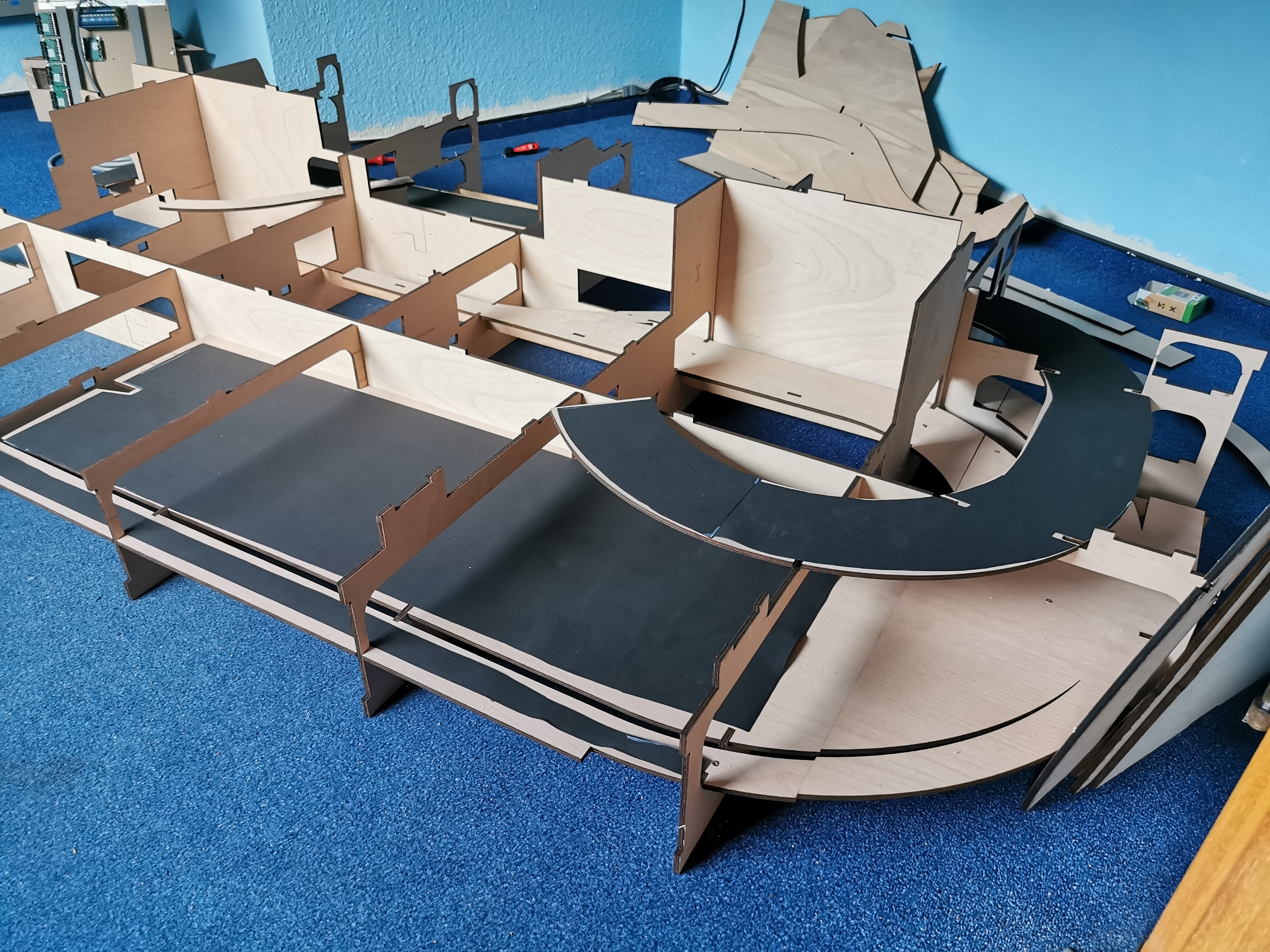

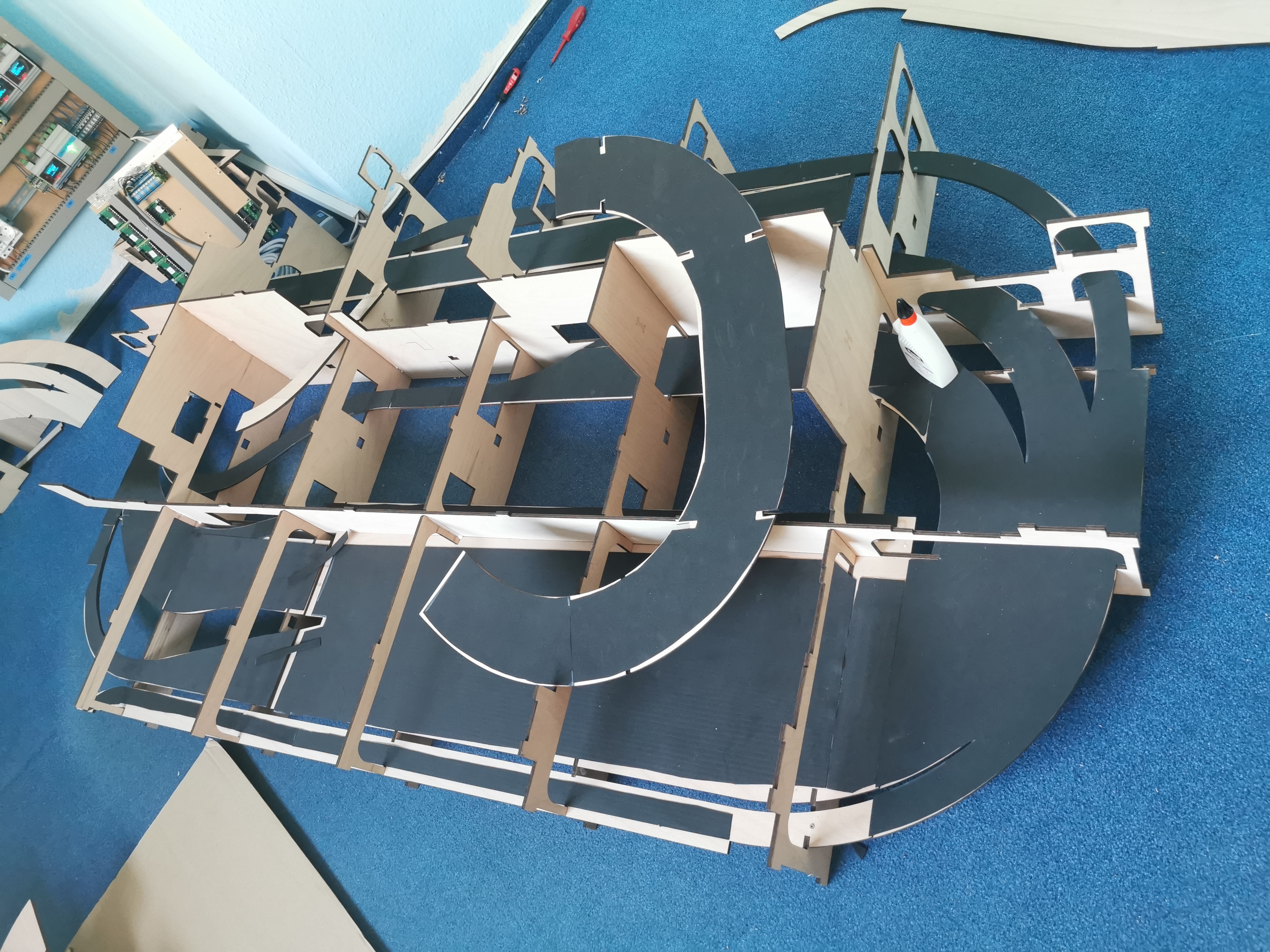

24.Juni 2025

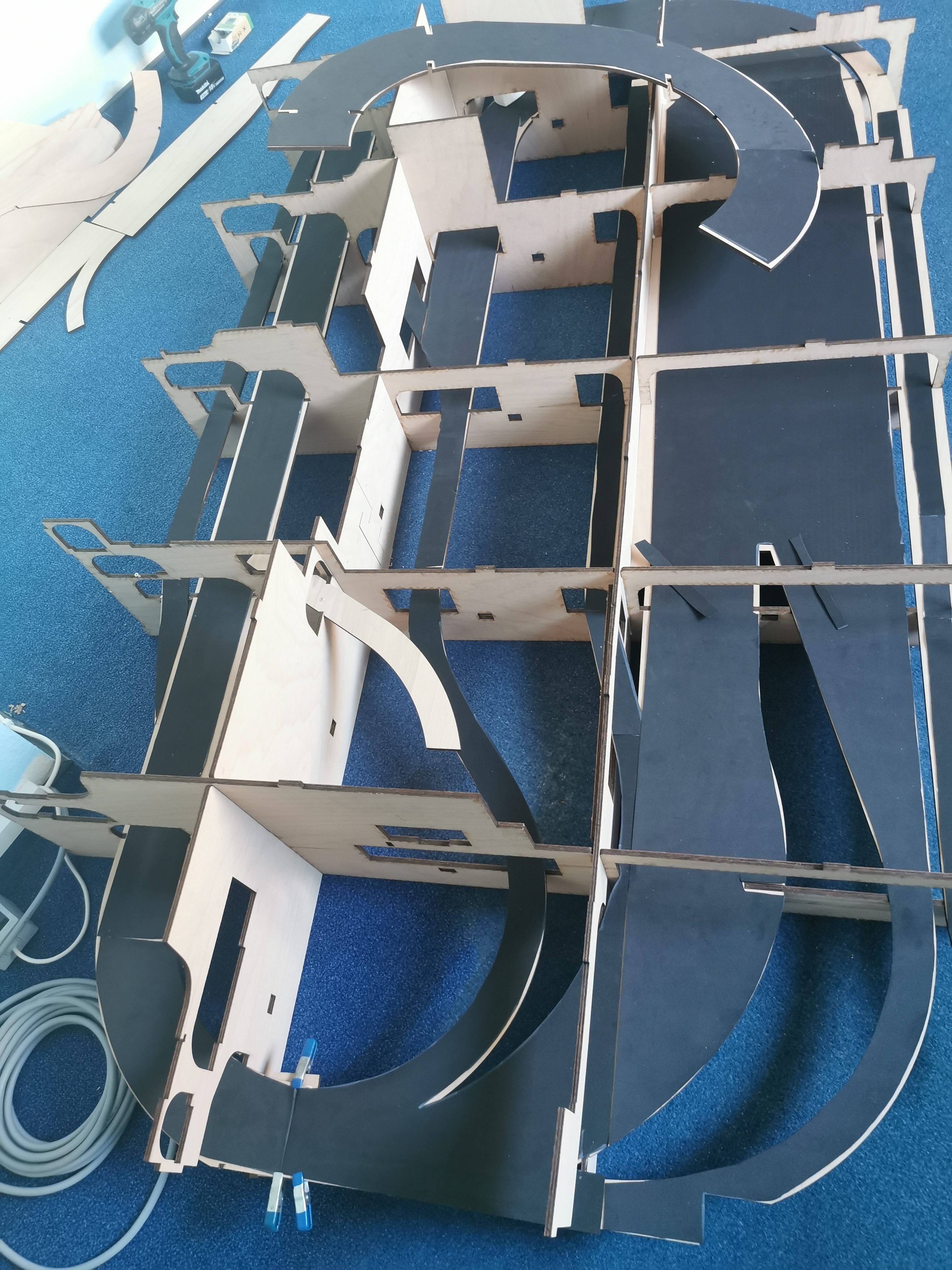

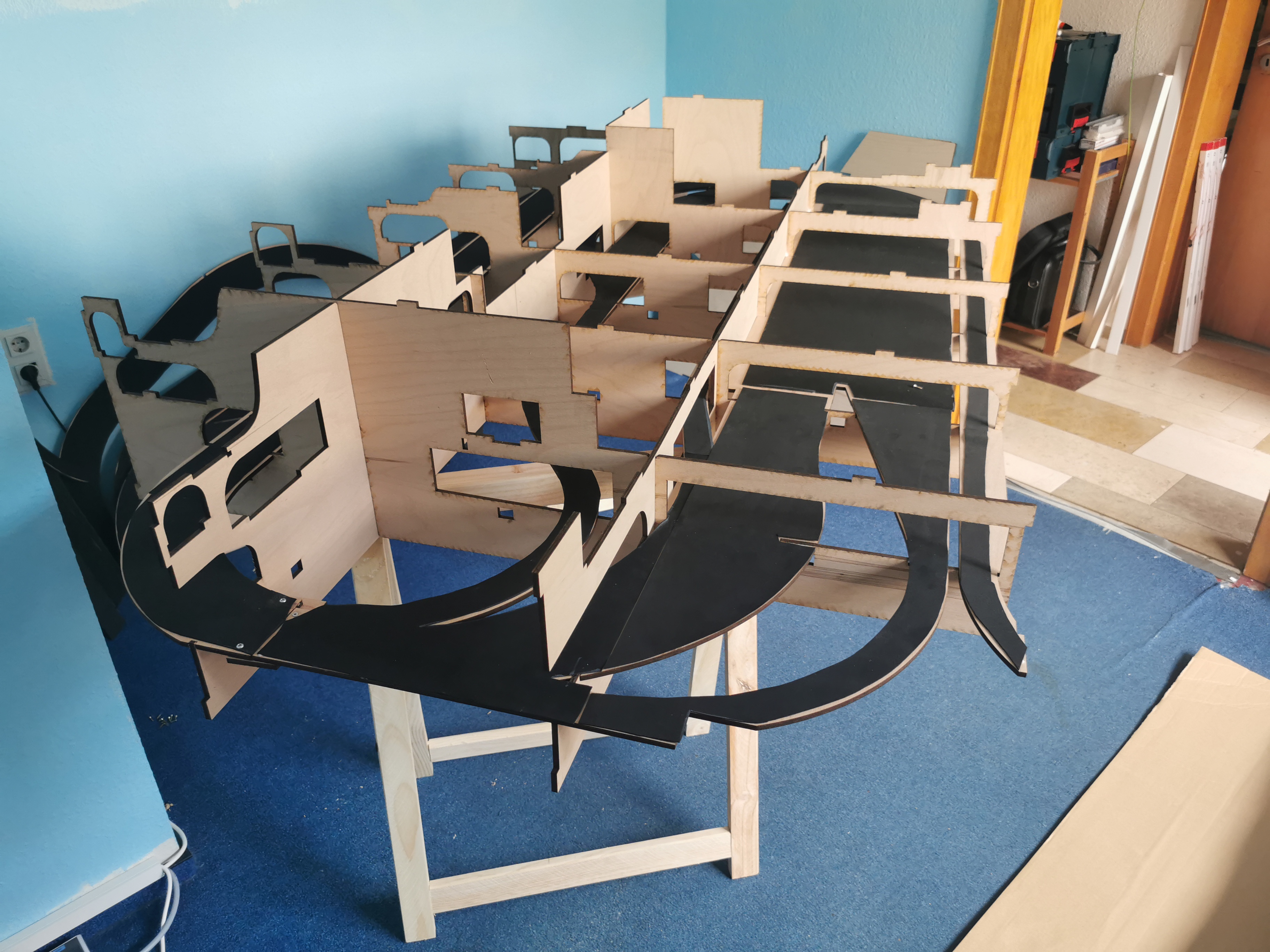

Die untere Ebene (Schattenbahnhof Dinostadt-Süd) ist fertig mit Gummimatten (1mm Stärke) beklebt und alle Trassenbretter sind eingebaut. Das Grundgerüst wird mit Holzleim (Ponal) verklebt und anschliessend auf die beiden (provisorischen) Holzböcke gehoben.

25.Juni 2025

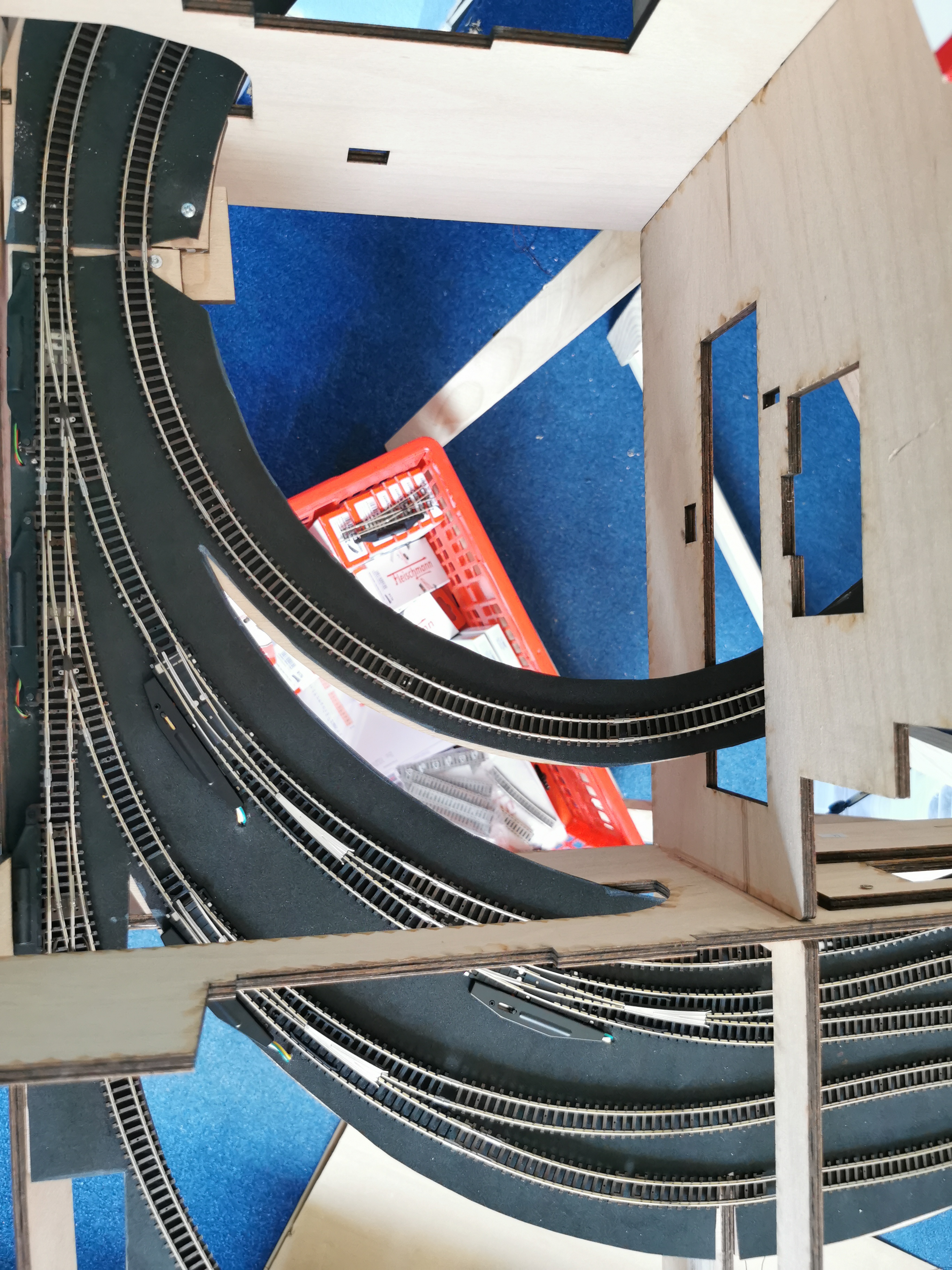

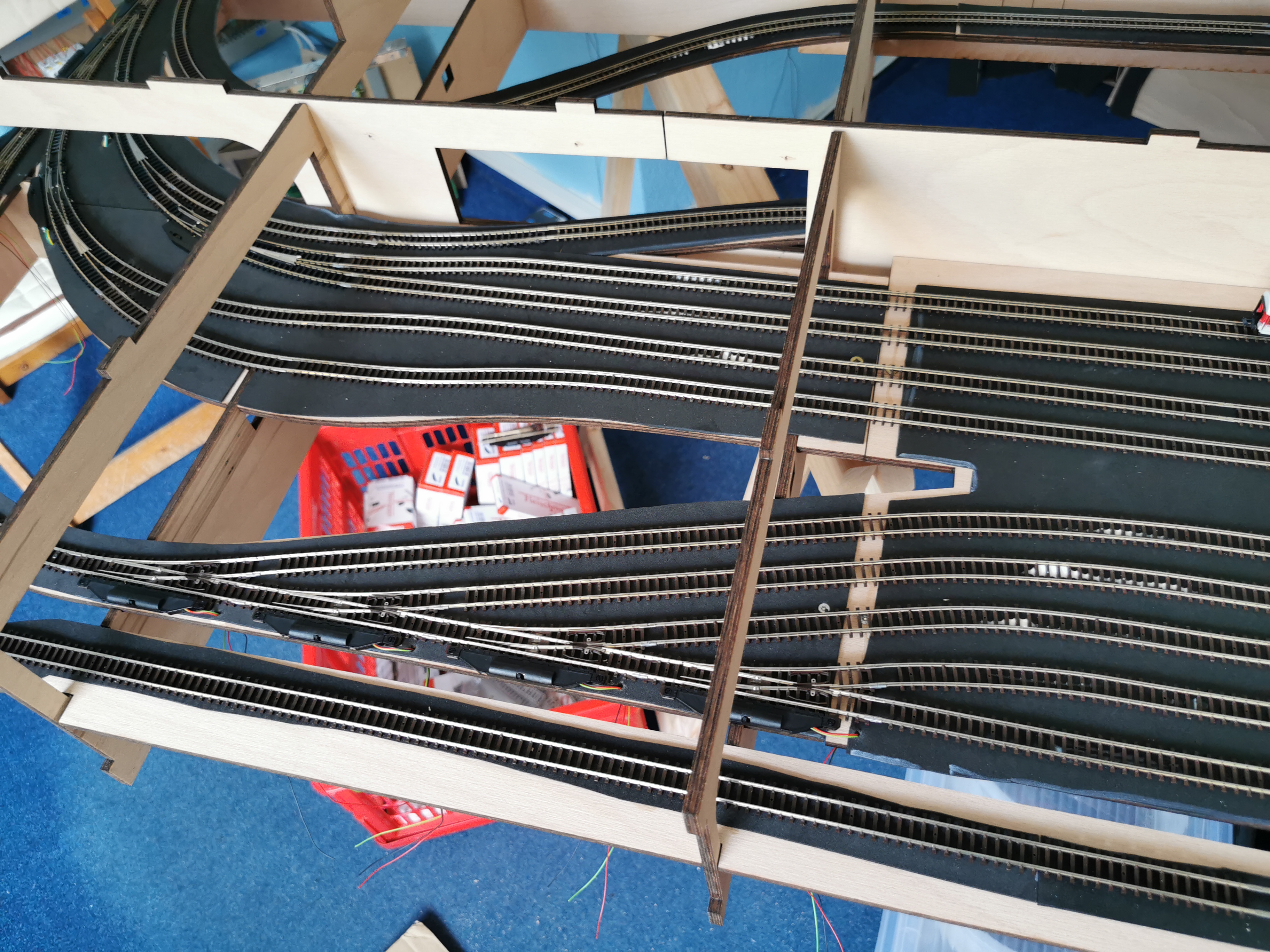

Alle Schienen des Schattenbahnhofs sind verlegt und mit Latexleim auf die Gummimatten aufgeklebt.

26.Juni 2025

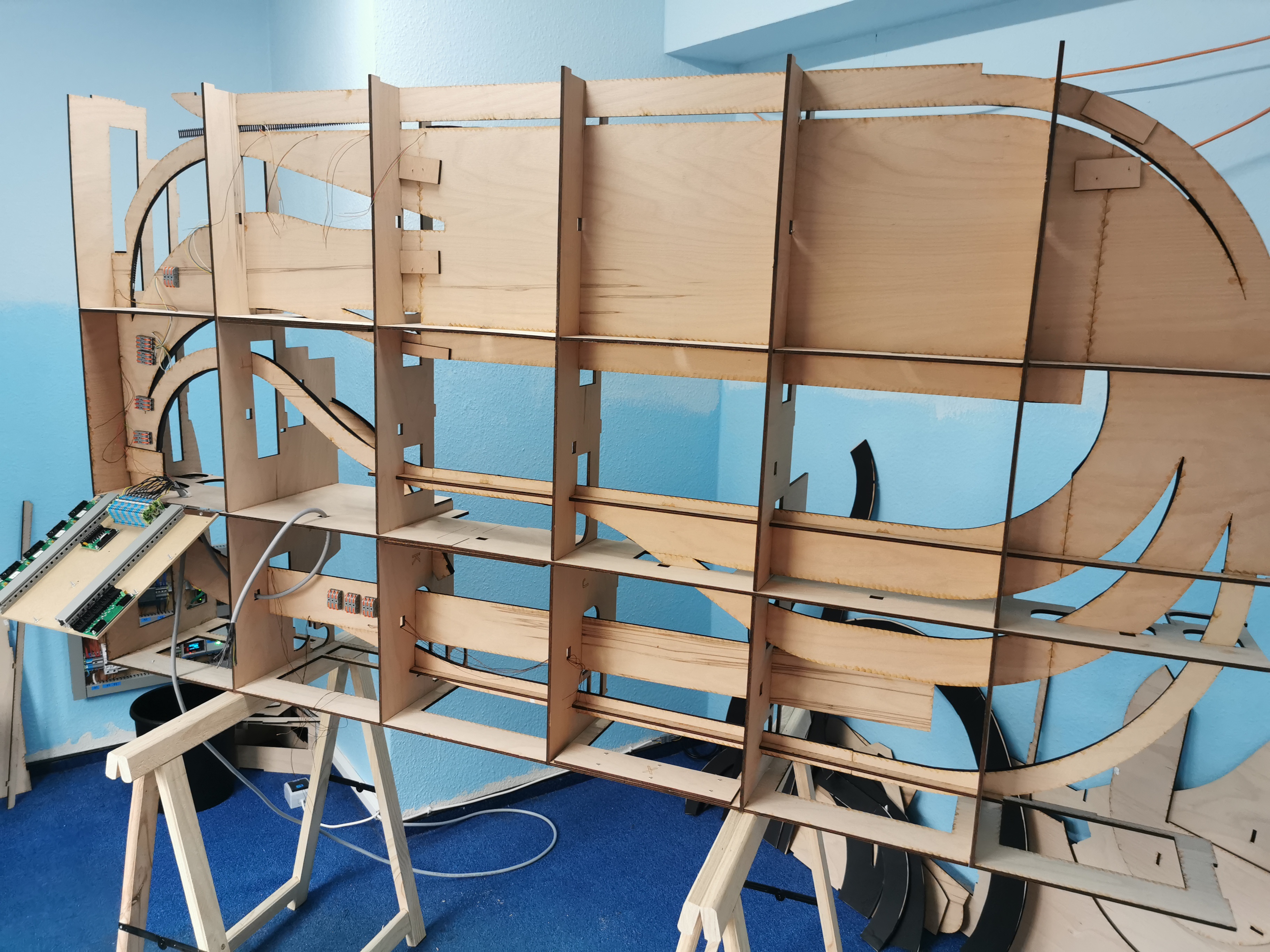

Die MoBa senkrecht gestellt, um auf der Rückseite bequem verdrahten zu können.

Das Holzgestell ist extrem stabil und verwindet sich beim Hochklappen in keiner Weise!

Herr Binder - tolle Leistung!

27.Juni 2025

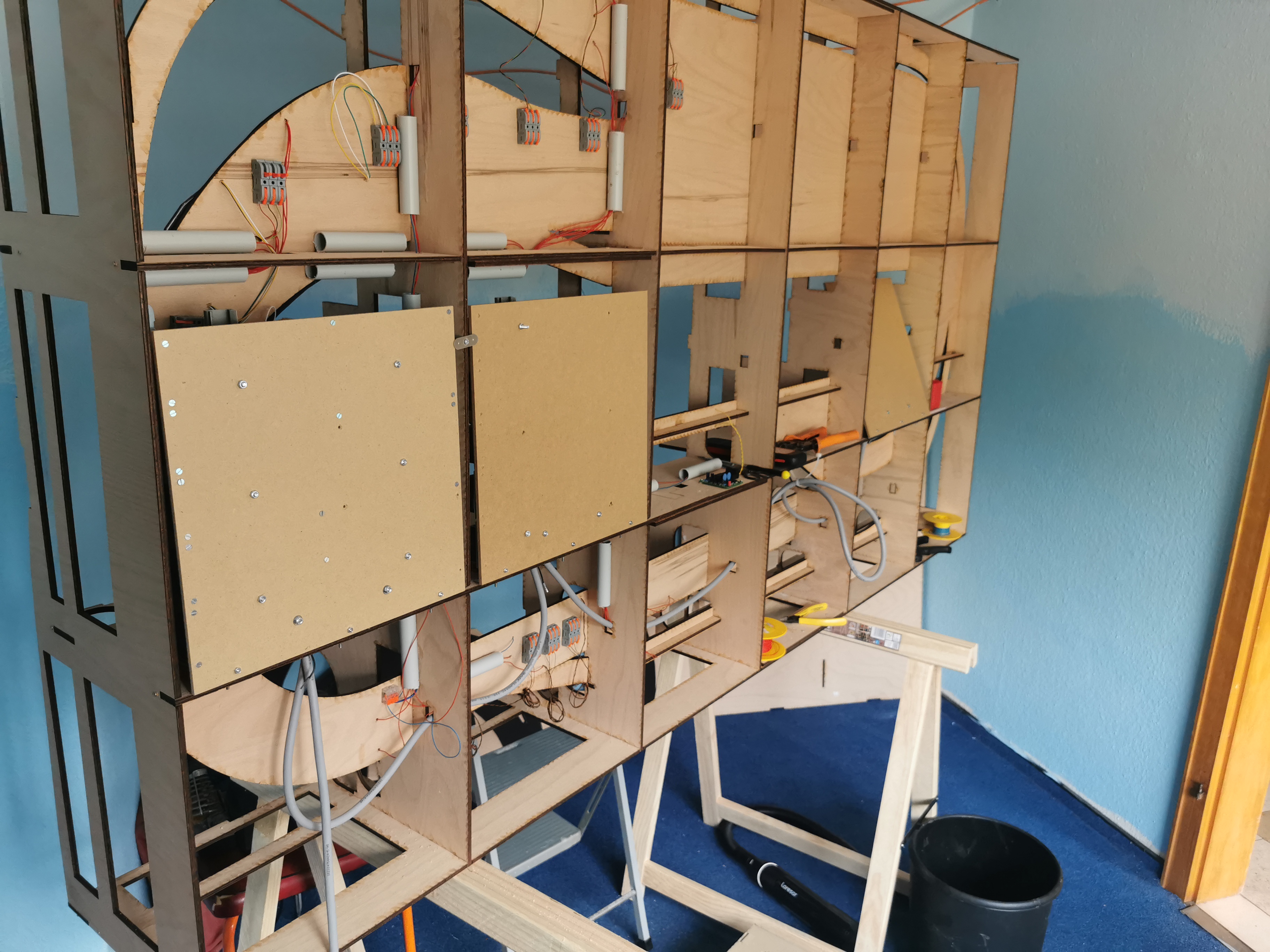

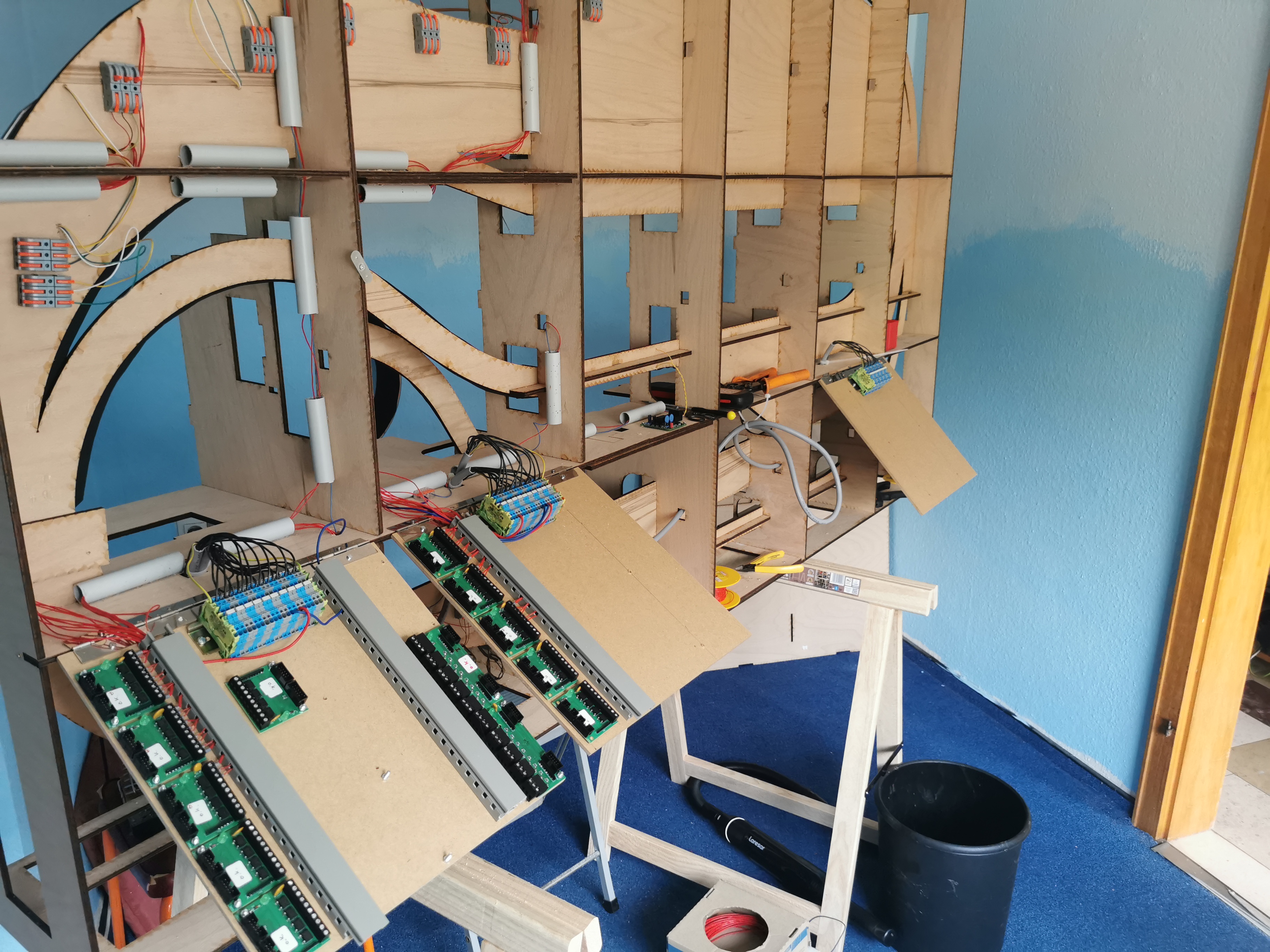

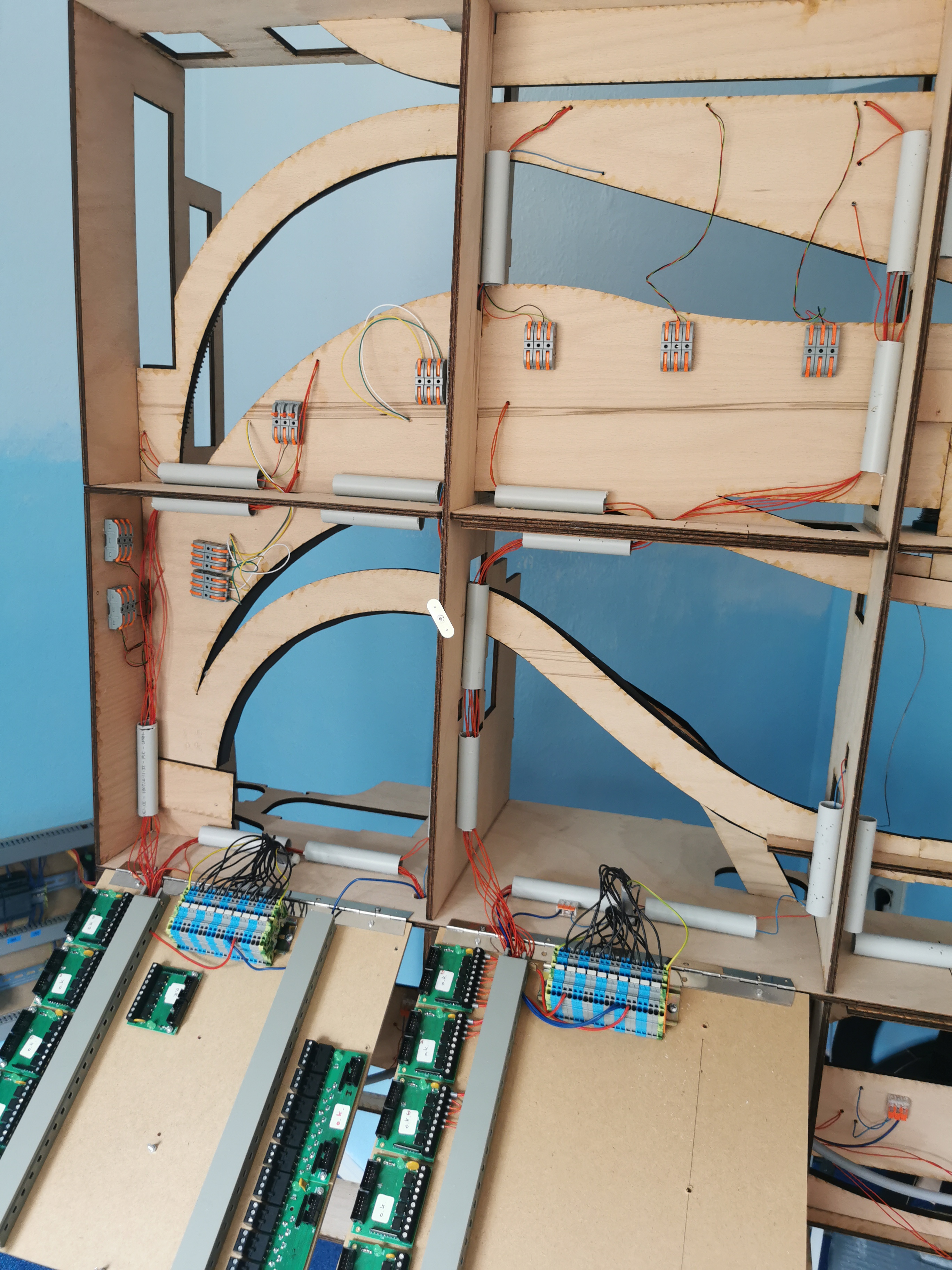

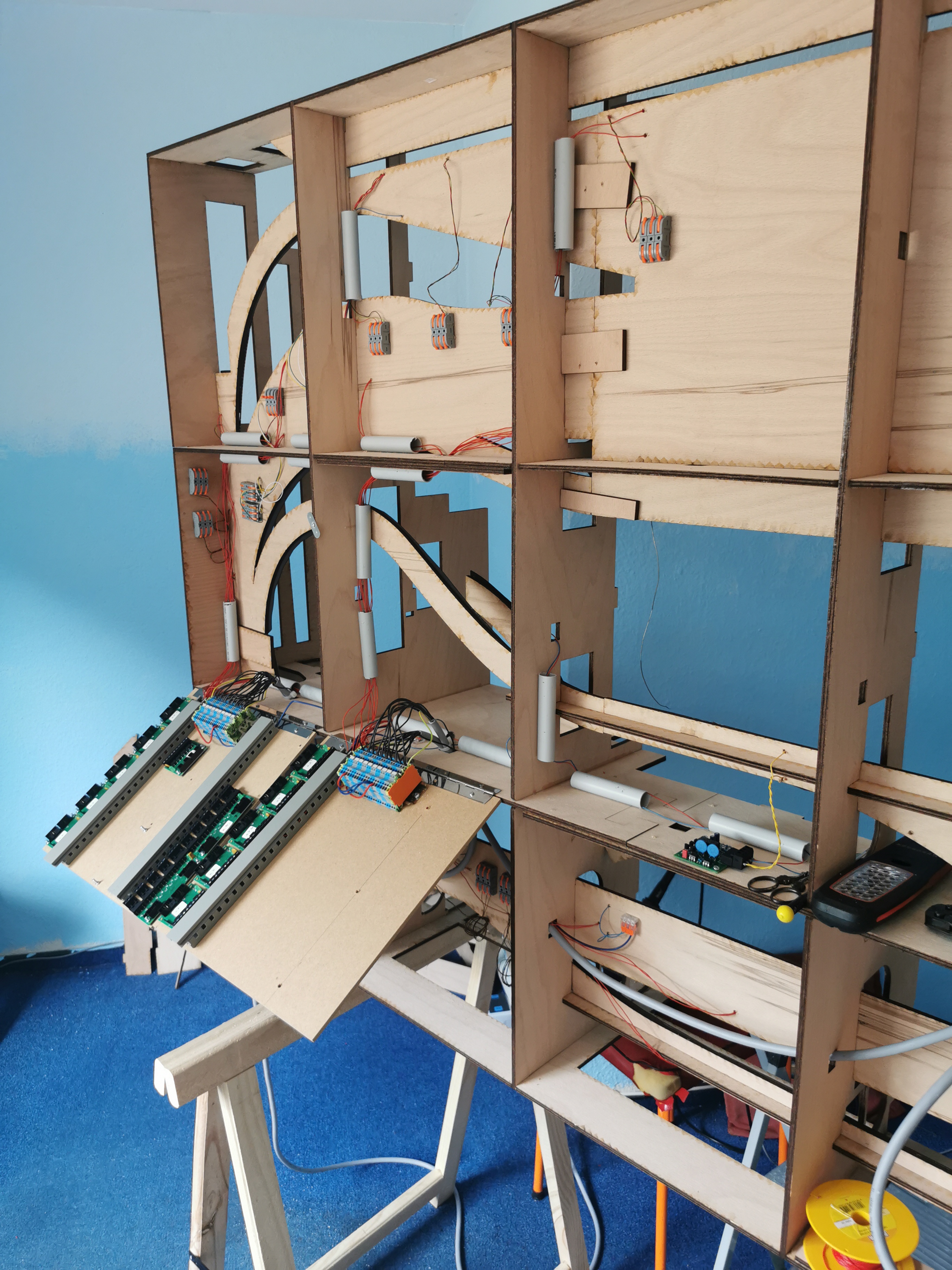

Die vorbereiteten Bretter mit den Elektronik-Modulen angeschraubt, dank Scharnier sind sie beweglich. Beginn der Verkabelung, zunächst nur die GFK's angeschlossen.

28.Juni 2025

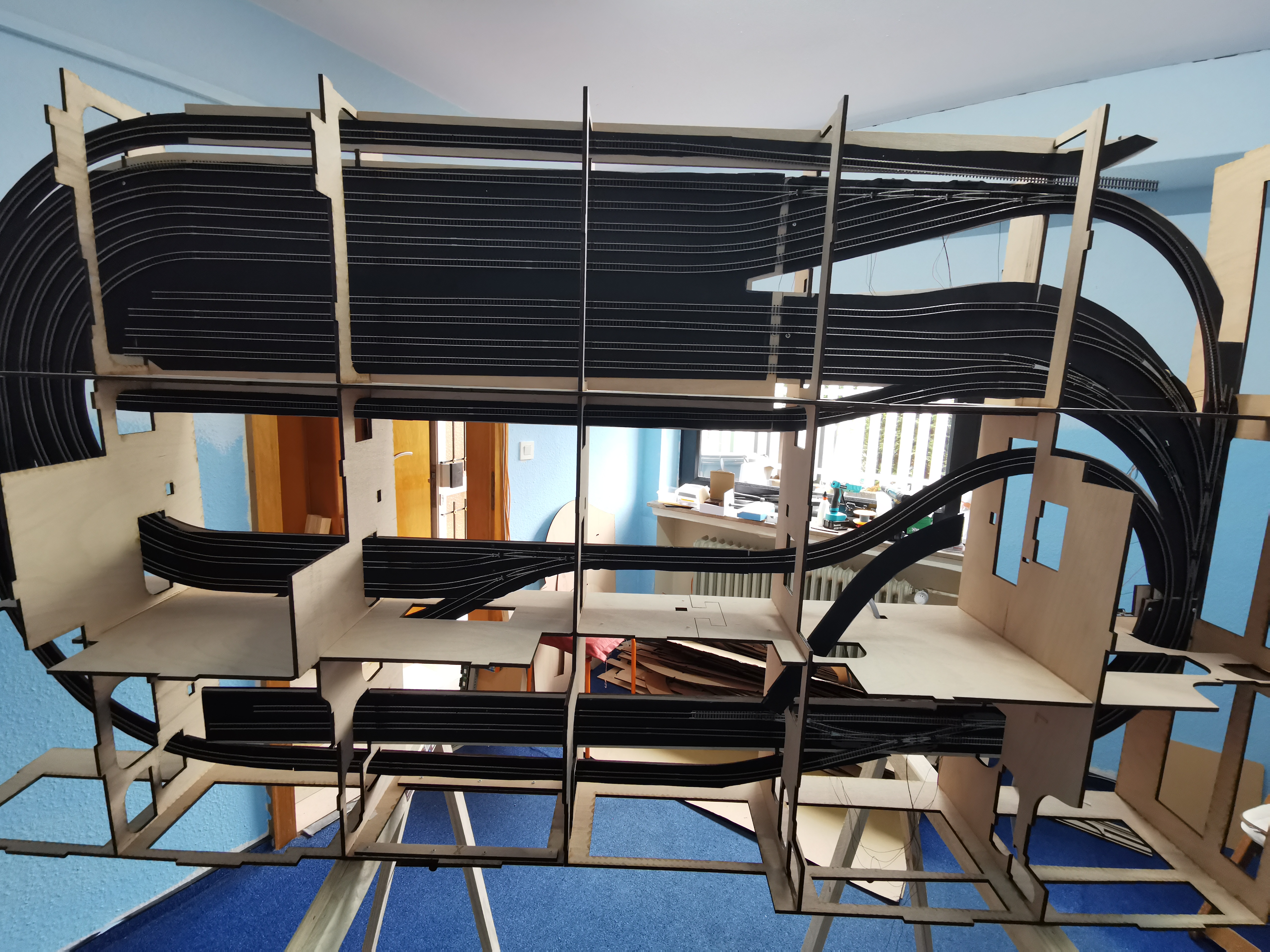

Die erste Lok fährt durch den Schattenbahnhof.

29.Juni 2025

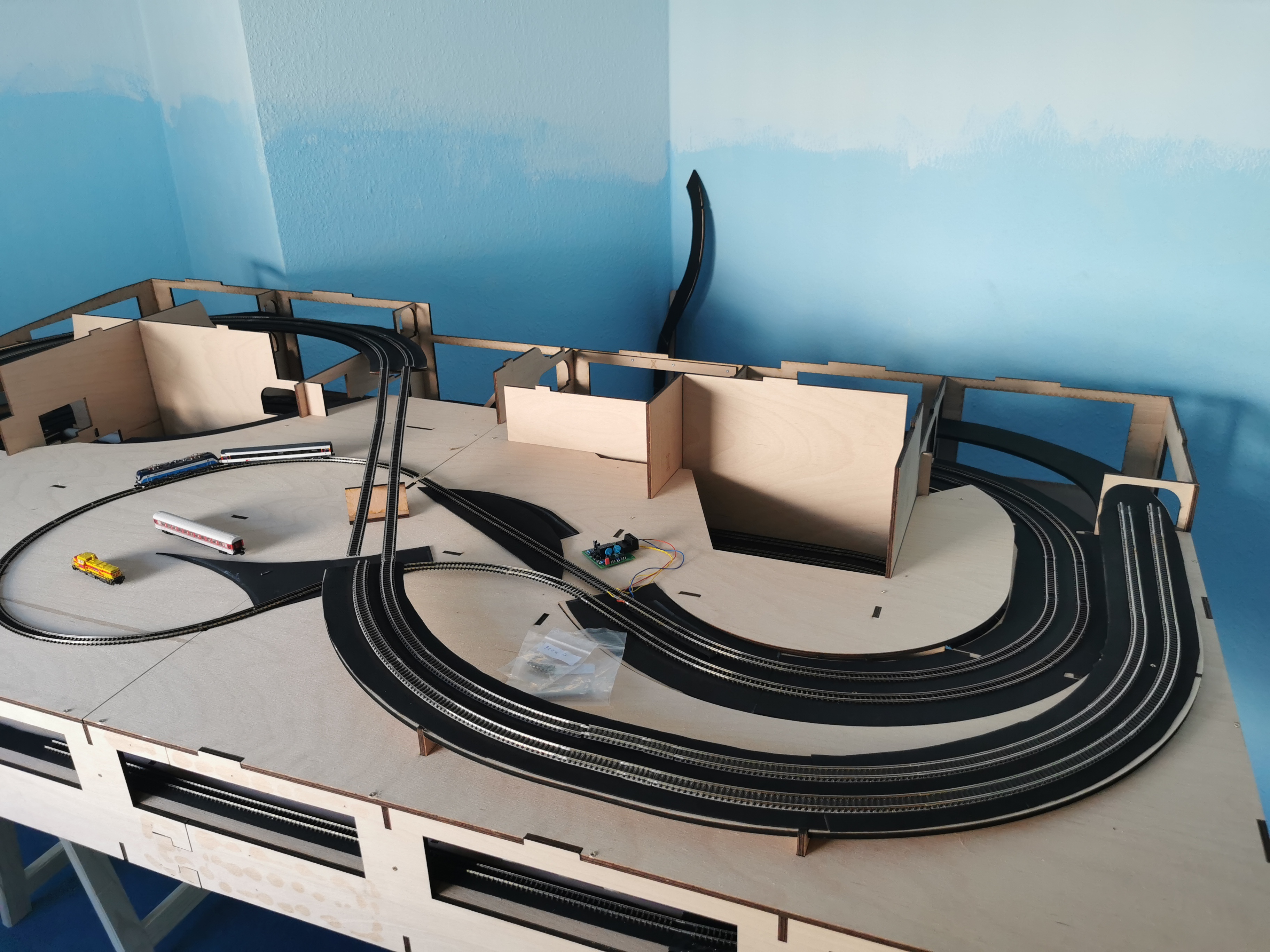

Eine vorläufige Schleife auf der Hauptebene aufgebaut.

Ausführliche Fahrtests gemacht.

Einen Verdrahtungsfehler im Power-Board entdeckt (ein Booster-Channel war vertauscht) Trassenbretter für SFS gelegt

30.Juni 2025

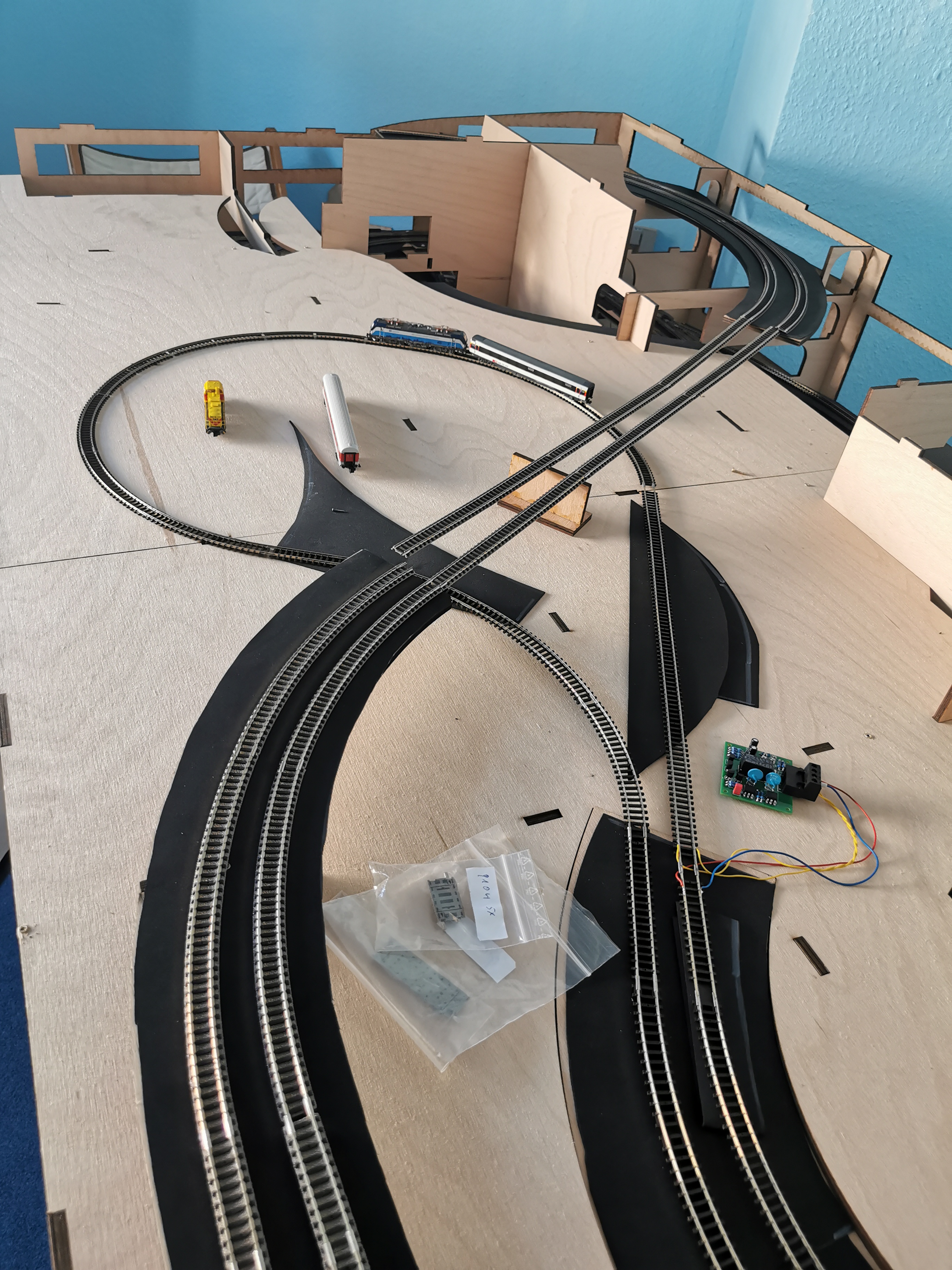

weitere Testfahrten

01.Juli 2025

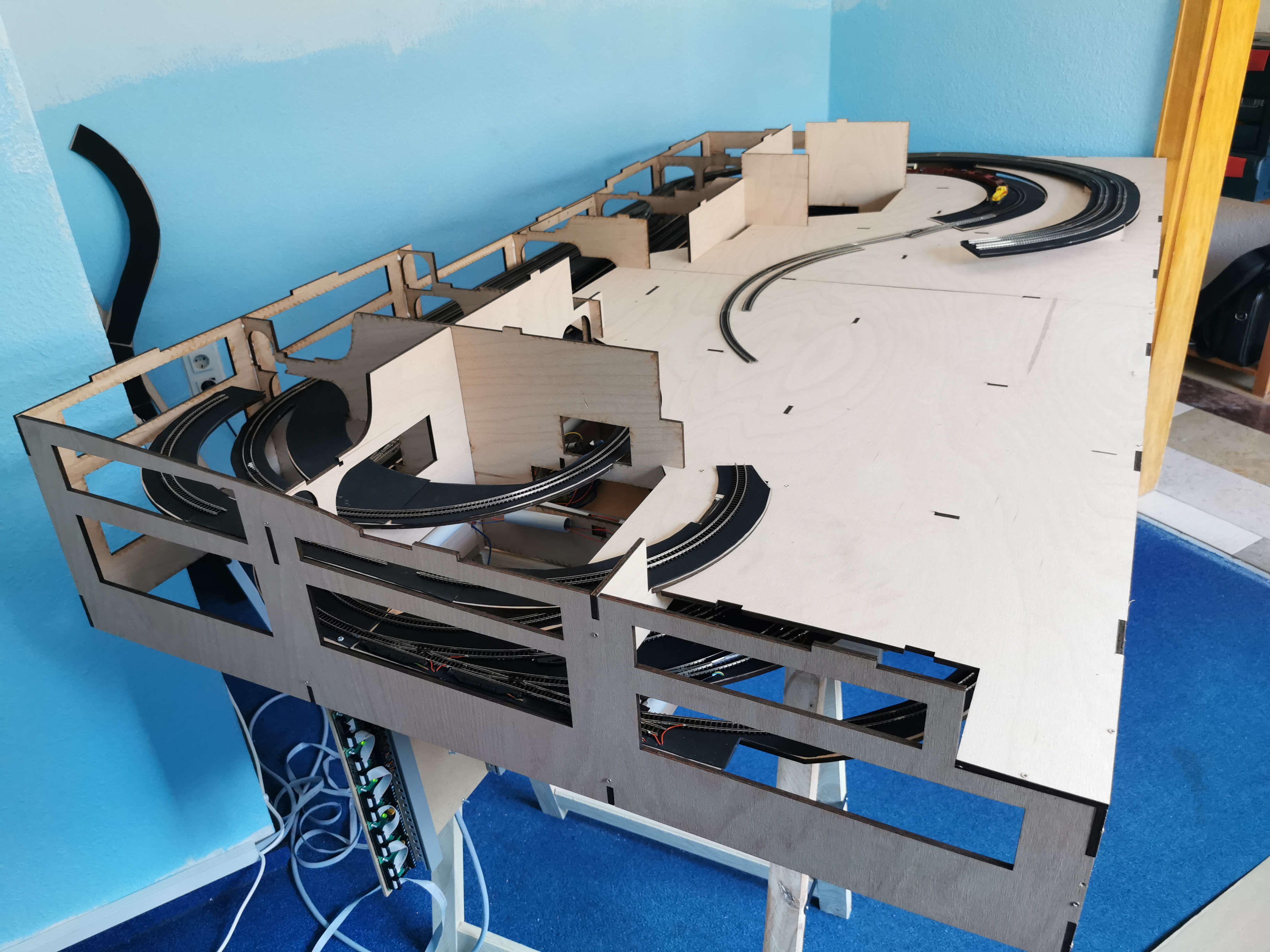

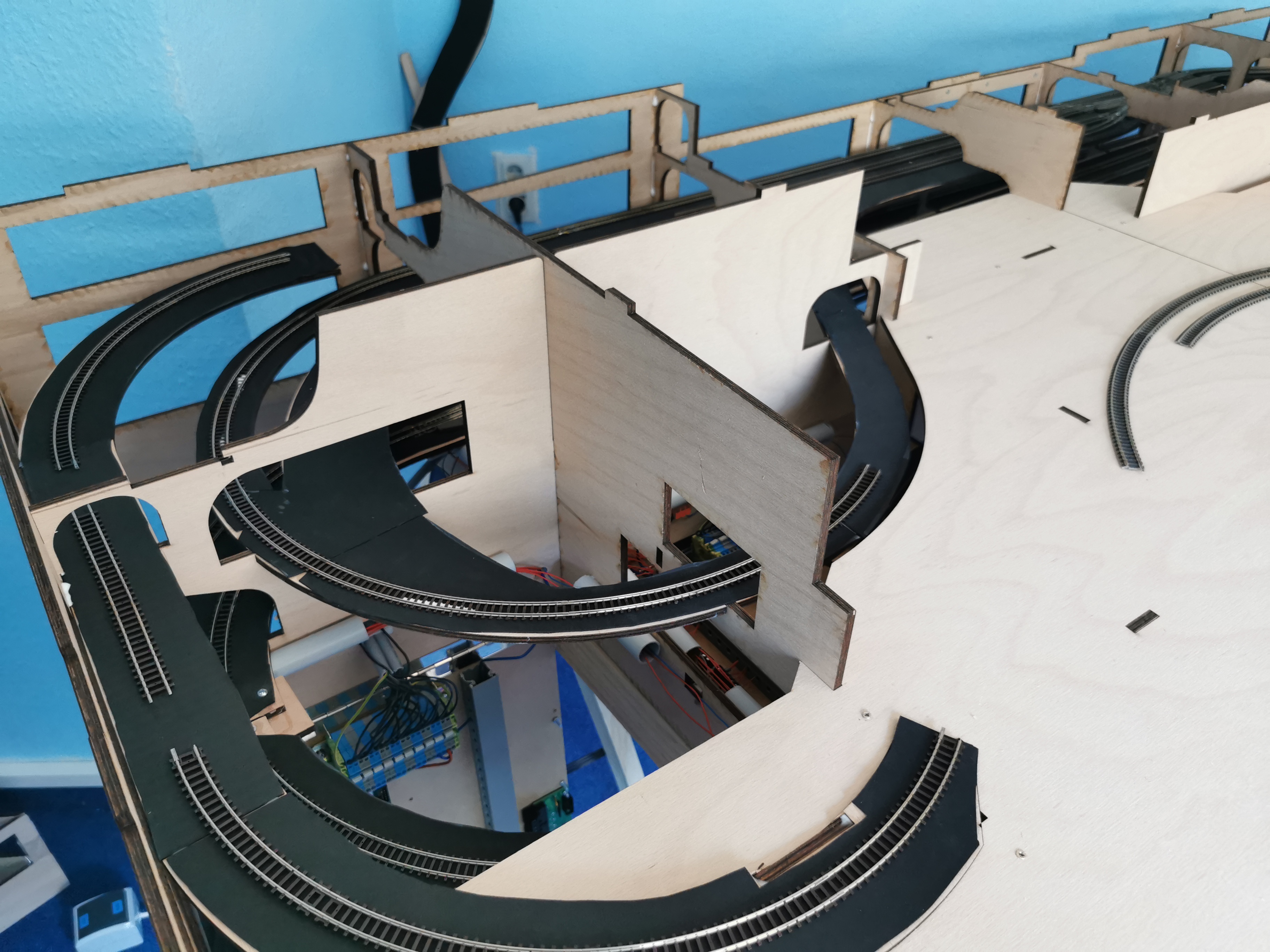

Schattenbahnhof der SFS eingebaut

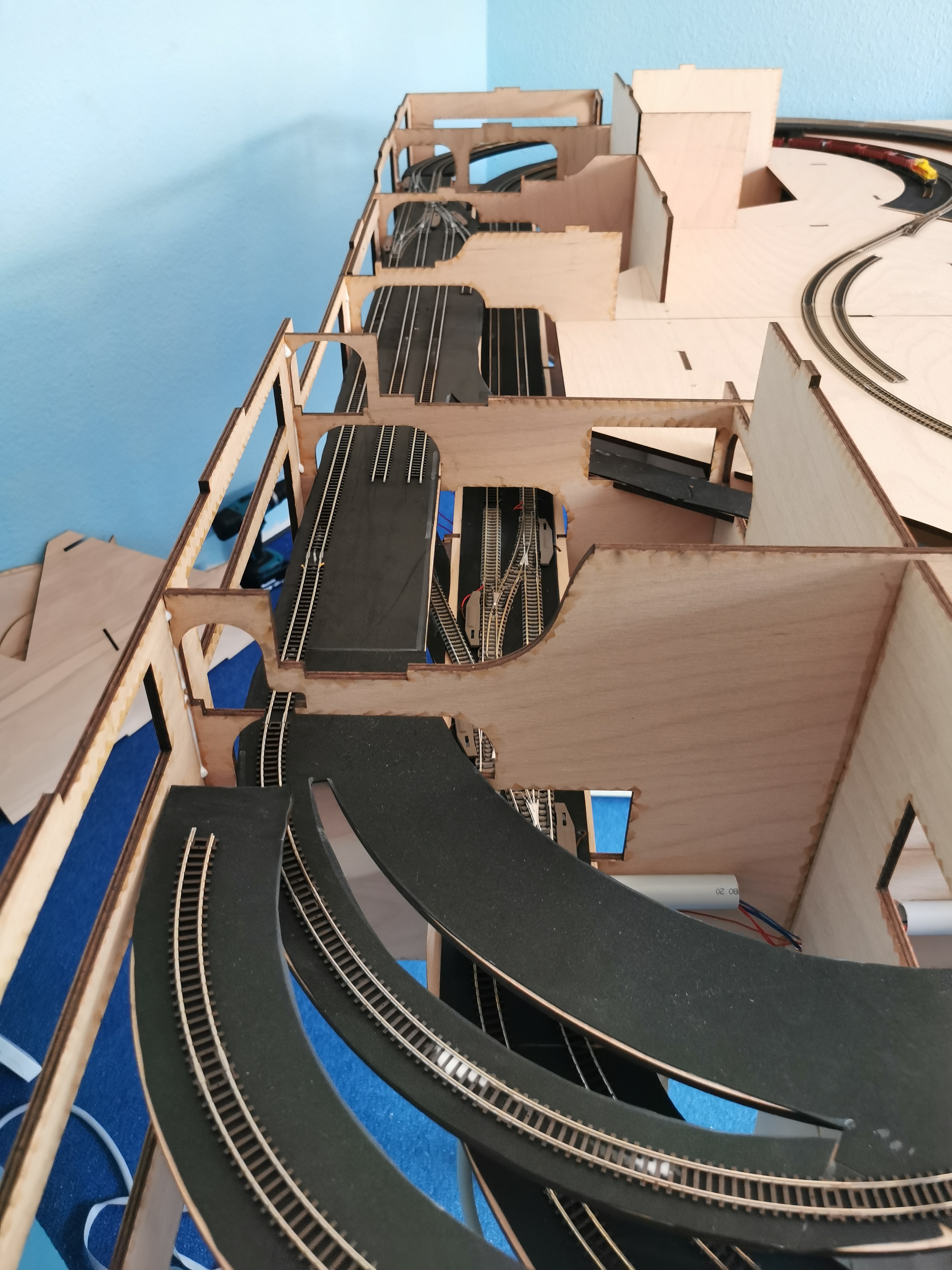

Anlage wieder senkrecht gestellt, um GFK's des Schattenbahnhofs anzuschliessen.

02.Juli 2025 Fortsetzung folgt ...





Und so sah der erste Aufbau im Zeitraffer aus .. ;-)

Und am Ende noch ein Video von der Überfahrt zwischen alter und neuer Anlage
